施工事例

【神戸市 クリニック】業務用エアコン取替工事|ダイキン8馬力・天井埋込形3台
2026年9月18日
神戸市クリニック様の空調設備をダイキンからダイキンへ更新
今回は、室内機3台・室外機1台の工事です。
現在使われているエアコンもダイキン製、新しく設置するエアコンもダイキン製の8馬力です。
同じダイキン製への取替ということで、天井に開いている穴や室内機を吊っている位置もそのまま活かして交換しました。
また、3台の室内機にはそれぞれダクトを取り付け、4方向のうち1方向の風を別の部屋へ送る工事も行いました。

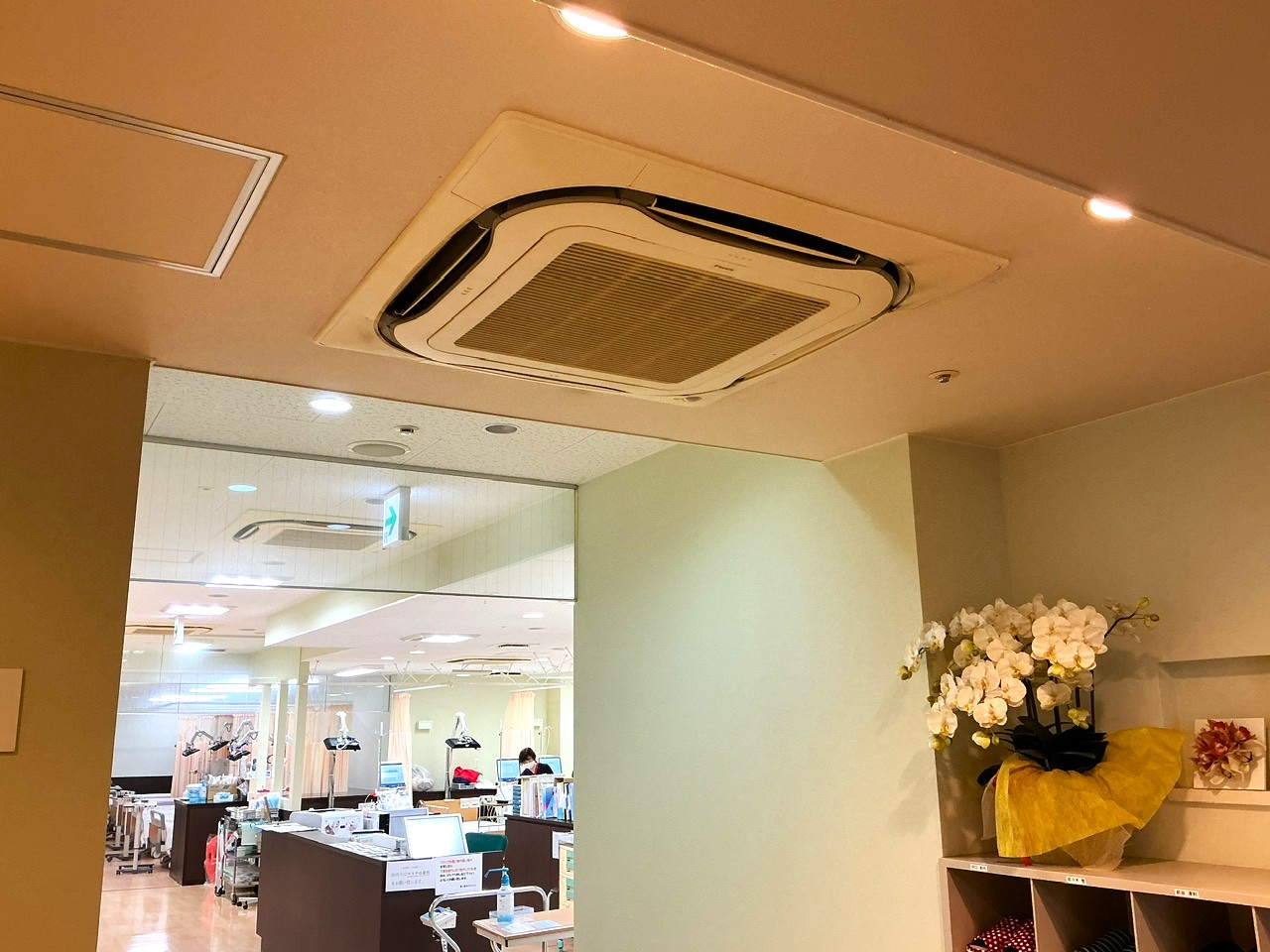

~施工前・施工後~
施工概要![]()
| 場所 | 神戸市 |
|---|---|
| 利用環境 | 神戸市 クリニック |
| エアコンの形態 | ダイキン製 天井埋込形エアコン |
| 施工期間 | 1日 |
| 施工内容 | 既設エアコン撤去・取替、ダクト工事、電気配線接続、室外機設置、耐圧試験、真空乾燥、試運転 |
室内機側|業務用エアコン取替工事の流れ

①既設室内機
既設エアコンの確認
これまで使用されていたダイキン製の天井埋込形エアコン。
既設の天井開口や吊り位置を確認し、新しい機器へ交換します。

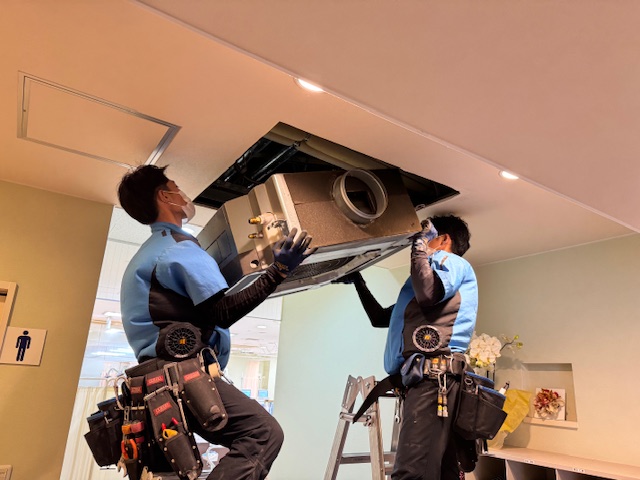

② 既設室内機を撤去

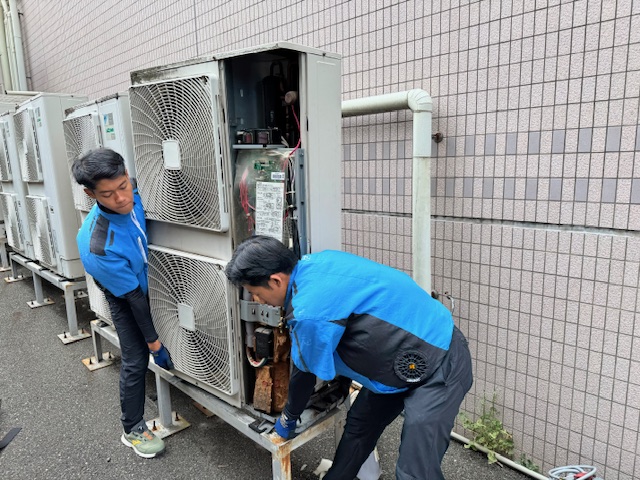

既設室内機を撤去
既設のダイキン製8馬力、天井埋込形エアコンを取り外します。
今回は新しいエアコンも同じダイキン製のため、既存の天井開口と吊り位置をそのまま活かして交換します。
③ダクトを接続

今回の工事では、3台の室内機すべてにダクトを接続しました。
4方向に出る風のうち1方向をダクトにつなぎ、別の部屋へ風を送れるようにしています。
④室内機の設置完了

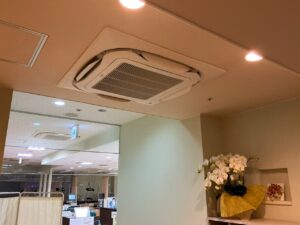

3台の室内機を設置し、天井内のダクト接続まで完了しました。
既存の設備を活かしながら、これまでの空調の使い方にも合わせて施工しています。
室外機側|取替工事の流れ

①室外機撤去
既設の室外機を撤去。
今回は、以前に冷媒ガスが漏れたことがあると伺っていたため、フロン回収後に既設配管の状態も確認します。

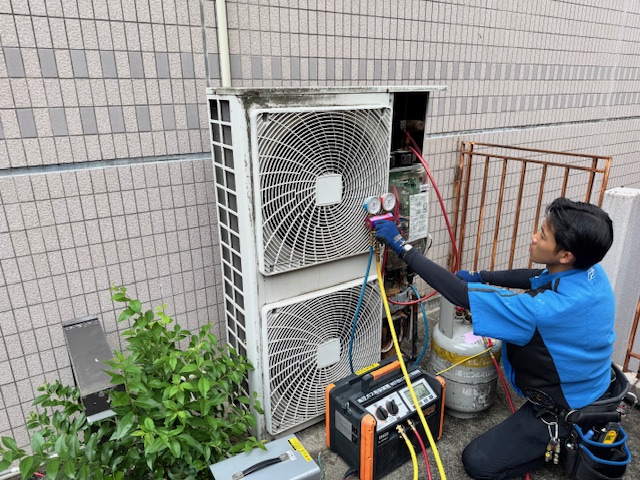

②フロンガスを回収
冷媒ガスが漏れており、既設エアコンはすでに運転できない状態でした。
室外機を撤去した後、残っているフロンガスを回収し、配管の状態を確認しました。
③冷媒漏れ確認
以前、冷媒ガスが漏れたことがあるとのことでしたので、今回は配管の状態も確認しました。ラッキングを必要な部分だけ外し、室外機側の接続部分から順番に確認します。
④漏れ箇所を修理・耐圧確認

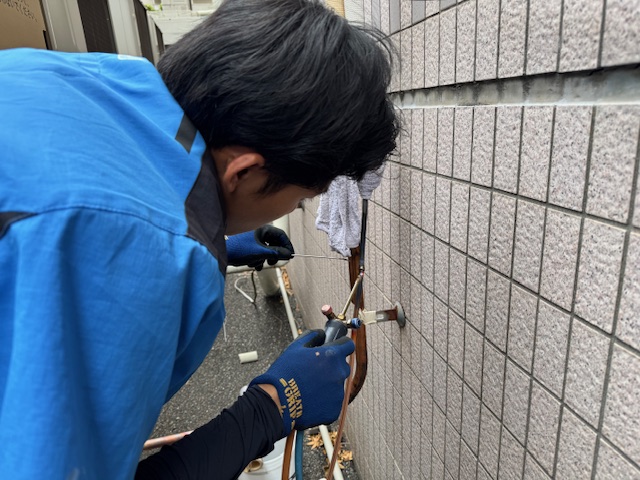

漏れ箇所を修理した後、再度耐圧をかけて確認します。
修理した部分から漏れがないことを確認したうえで、室外機の取替作業を進めました。
◆今回の施工ポイント

⑤新しい室外機を設置

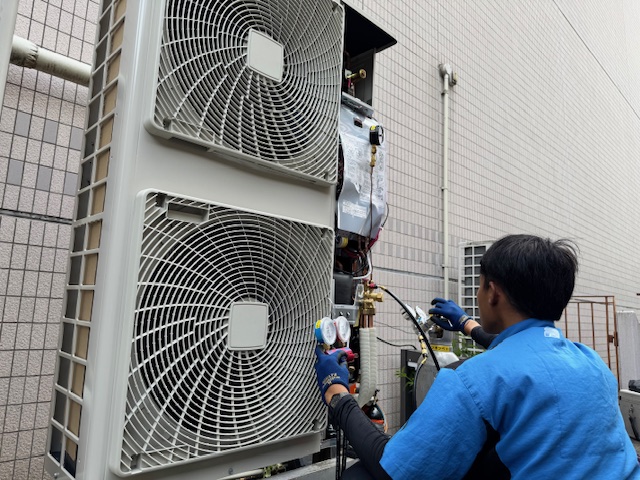

新しいダイキン製8馬力の室外機を設置しました。
今回は、以前に冷媒漏れがあったことから、既設配管の接続部分を確認。
漏れ箇所を特定して修理した後、再度耐圧をかけて漏れがないことを確認してから、室外機を接続しています。
また、室外機の設置場所が狭く、クレーンが入らないため、既設室外機の搬出から新しい室外機の搬入まで人力で行いました。
